渝黔背靠背联网工程渝黔换流站钢结构吊装进入冲刺阶段
2026-07-03 16:43:50来源:中央广电总台国际在线编辑:付意菲责编:周利宏

渝黔换流站项目效果图 供图 国网重庆电力

  7月3日,渝黔背靠背联网工程渝黔换流站施工现场一派繁忙。站区北侧,一座长181米、宽16.6米、高17.6米的GIS配电室厂房正逐步成型。随着现场指挥人员下达吊装指令,一根长20米、重达5.8吨的钢柱经由起重机平稳起吊,精准落位至500千伏GIS配电室预设安装点位。

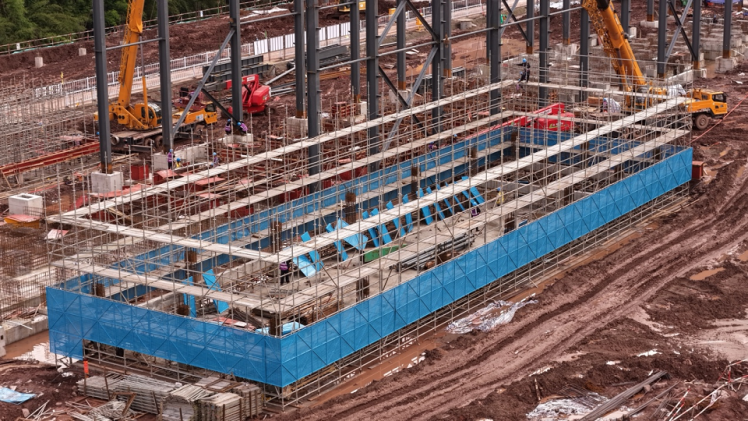

渝黔换流站施工建设现场 摄影 李姝汛

  渝黔换流站坐落于重庆市綦江区隆盛镇,于2025年12月26日开工建设,计划2027年6月竣工投产。目前,工程场平及桩基已全部完工,土建相关的换流变、阀厅等核心区域基础施工大面积铺开。其中,站区南北两座GIS配电室钢结构总重约960吨,截至7月3日施工进度已达95%,预计7月上旬全面完成钢结构吊装,并同步开展防火涂料喷涂和围护结构檩条安装工作。

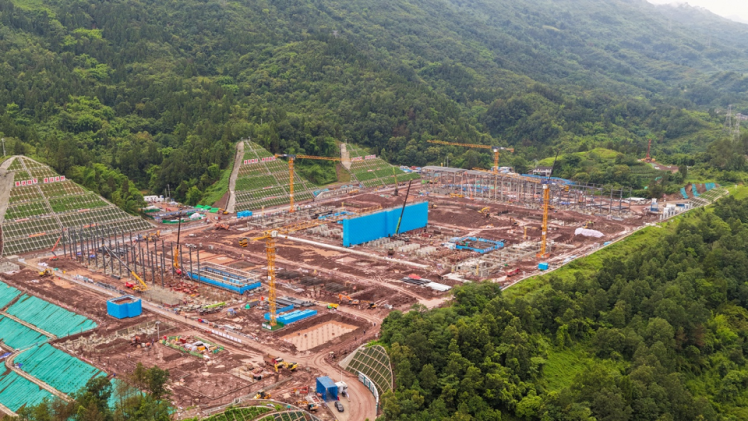

渝黔换流站钢结构吊装现场 摄影 李姝汛

  为保障本次吊装作业安全、规范、高效完成,业主项目部统筹施工、监理各参建单位提前谋划、周密部署。施工前,吊装专项方案经严格技术审查和专家论证优化,并开展吊装全过程模拟推演,敲定构件运输路线、起重机作业场地等关键管控要点;同时围绕“人、机、环、管”四大安全要素开展前置专项督查,逐项完成起重设备校验、施工资料核查、现场风险复评。吊装实施阶段,测量放线、起重指挥、构件对位等各工序严格按照专项技术方案实施,保障钢柱安装定位零偏差。

  渝黔背靠背联网工程总投资49.49亿元,新建换流站容量3000兆瓦,配套新建输电线路2×132.5公里。项目建成后,将打通国家电网与南方电网互联通道,大幅提升渝黔两地电力余缺互济、互补调配能力,有力支撑渝黔区域经济社会高质量发展。(文 黄楚云 林熙熙 李姝汛)

国际在线版权与信息产品内容销售的声明

1、“国际在线”由中国国际广播电台主办。经中国国际广播电台授权,国广国际在线网络(北京)有限公司独家负责“国际在线”网站的市场经营。

2、凡本网注明“来源:国际在线”的所有信息内容,未经书面授权,任何单位及个人不得转载、摘编、复制或利用其他方式使用。

3、“国际在线”自有版权信息(包括但不限于“国际在线专稿”、“国际在线消息”、“国际在线XX消息”“国际在线报道”“国际在线XX报道”等信息内容,但明确标注为第三方版权的内容除外)均由国广国际在线网络(北京)有限公司统一管理和销售。

已取得国广国际在线网络(北京)有限公司使用授权的被授权人,应严格在授权范围内使用,不得超范围使用,使用时应注明“来源:国际在线”。违反上述声明者,本网将追究其相关法律责任。

任何未与国广国际在线网络(北京)有限公司签订相关协议或未取得授权书的公司、媒体、网站和个人均无权销售、使用“国际在线”网站的自有版权信息产品。否则,国广国际在线网络(北京)有限公司将采取法律手段维护合法权益,因此产生的损失及为此所花费的全部费用(包括但不限于律师费、诉讼费、差旅费、公证费等)全部由侵权方承担。

4、凡本网注明“来源:XXX(非国际在线)”的作品,均转载自其它媒体,转载目的在于传递更多信息,丰富网络文化,此类稿件并不代表本网赞同其观点和对其真实性负责。

5、如因作品内容、版权和其他问题需要与本网联系的,请在该事由发生之日起30日内进行。

 国际在线重庆频道联系方式   电话/传真:023-68386677   投稿邮箱:cq@cri.cn
